PV-Anmeldung beim Netzbetreiber: Ablauf, Unterlagen, Fristen und Inbetriebnahme

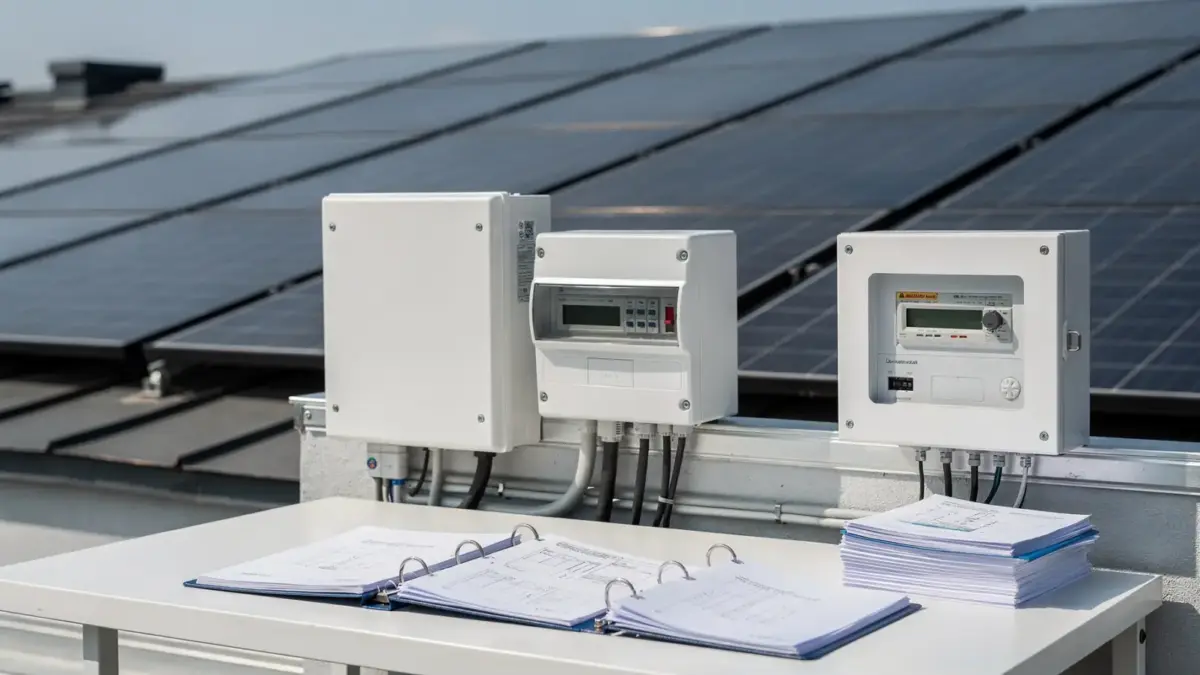

PV-Anmeldung beim Netzbetreiber: Solaranlage auf Hausdach mit Zählerkasten und Unterlagen
PV-Anmeldung beim Netzbetreiber: Eine Photovoltaikanlage, ein Zählerkasten und Unterlagen stehen für Ablauf, Fristen und Inbetriebnahme.

Die PV-Anmeldung beim Netzbetreiber ist der Pflichtschritt vor Anschluss und Einspeisung einer Photovoltaikanlage. Sie klärt Netzverträglichkeit, Zählerkonzept, Inbetriebnahme und technische Vorgaben. Ohne Anmeldung zum Netzanschluss, korrekte Anmeldedokumente und abgestimmten Zählerwechsel drohen Verzögerungen oder eine unzulässige Inbetriebnahme.

Die PV-Anmeldung beim Netzbetreiber ist das formale Verfahren, mit dem eine Photovoltaikanlage vor Anschluss, Inbetriebnahme und Einspeisung gegenüber dem zuständigen Netzbetreiber angemeldet und abgestimmt wird.

Die erste Abstimmung beginnt oft schon vor der Montage. Wer den Ablauf der Netzbetreiber-Anmeldung versteht, vermeidet Nachforderungen, Wartezeiten und unnötige Umbauten am Zählerschrank.

Wichtig ist die Abgrenzung: Der Netzbetreiber prüft den Netzanschluss und den Zählerplatz. Das Marktstammdatenregister ist ein eigener Schritt nach der Inbetriebnahme. Beide Pflichten laufen parallel, ersetzen einander aber nicht.

Wie läuft die Abstimmung mit dem Netzbetreiber vor der PV-Anmeldung ab?

Die Abstimmung mit dem Netzbetreiber startet mit dem Anschlussbegehren. Der Netzbetreiber prüft dann, ob der vorhandene Netzanschluss, der Zählerplatz und die geplante Leistung der Photovoltaikanlage zusammenpassen. Häufig folgt erst dann die Freigabe für Montage oder Zählerumbau.

In der Praxis läuft der Ablauf meist in vier Schritten. Erstens meldet der Solarteur oder die Elektrofachkraft die geplante Anlage an. Zweitens prüft der Netzbetreiber die technischen Daten und den Anschlussort. Drittens fordert der Netzbetreiber bei Bedarf Nachweise oder eine Anpassung des Zählerschranks an. Viertens bestätigt der Netzbetreiber den weiteren Ablauf für Anschluss und Inbetriebnahme.

Die Niederspannungsanschlussverordnung, kurz NAV, bildet den rechtlichen Rahmen für Anschlüsse an das Niederspannungsnetz. Der Netzbetreiber darf technische Anforderungen stellen, die für einen sicheren Betrieb nötig sind. Typische Punkte sind Netzverträglichkeit, Schutztechnik, Zählerkonzept und die Erreichbarkeit der Anlage für Arbeiten am Netzanschluss.

Bei Anlagen im Hausanschlussbereich prüft der Netzbetreiber oft auch, ob der vorhandene Zählerschrank den aktuellen Vorgaben entspricht. Ein notwendiger Zählerwechsel gehört dann zum Prozess. Der Austausch des Zählers erfolgt nicht durch den Anlagenbetreiber, sondern durch den zuständigen Messstellenbetreiber oder eine beauftragte Stelle.

Welche Unterlagen und technischen Angaben braucht der Netzbetreiber für die Anmeldung?

Der Netzbetreiber braucht vor allem vollständige Anmeldedokumente und technische Daten der Anlage. Dazu gehören Leistungsangaben, Wechselrichterdaten, Modulleistung, Anschlussart, Standort, Zählerangaben und die Erklärung zur Inbetriebnahme. Fehlende Angaben führen fast immer zu Rückfragen.

Zu den üblichen Unterlagen zählen das Formular zur Anmeldung zum Netzanschluss, ein Lageplan oder Übersichtsschaltbild, Datenblätter der Hauptkomponenten und Angaben zum Installationsort. Je nach Netzbetreiber kommen Nachweise zur Schutztechnik, zum Einspeisekonzept oder zum Speicher hinzu. Bei Anlagen mit Batteriespeicher verlangt der Netzbetreiber oft zusätzliche Angaben zur Kopplung mit der Photovoltaikanlage.

Die technische Plausibilität ist für den Netzbetreiber entscheidend. Die registrierte Modulleistung, die Wechselrichterleistung und die vorgesehenen Schutzfunktionen müssen zusammenpassen. Auch die maximale Einspeiseleistung und die Art der Einspeisung spielen eine Rolle. Der Netzbetreiber nutzt diese Daten, um den Netzanschluss zu bewerten und den Zählerplatz richtig zuzuordnen.

Wer eine Prüfung der Unterlagen vor der Beauftragung braucht, sollte auch die vertragliche Seite mitdenken. Hilfreich ist der Überblick zu PV-Vertrag Klauseln vor der Beauftragung, weil Zuständigkeiten für Anmeldung, Zählerwechsel und technische Nachweise dort klar geregelt sein sollten.

Wer übernimmt die PV-Anmeldung beim Netzbetreiber: Solarteur, Elektrofachkraft oder Anlagenbetreiber?

Die PV-Anmeldung übernehmen in der Praxis meist Solarteur oder Elektrofachkraft im Auftrag des Anlagenbetreibers. Rechtlich bleibt der Anlagenbetreiber verantwortlich, weil der Netzanschluss auf seinen Namen läuft. Der Netzbetreiber kommuniziert aber häufig direkt mit der fachkundigen ausführenden Stelle.

Ein Solarteur koordiniert die Anmeldung oft als Teil des Gesamtprojekts. Eine Elektrofachkraft unterschreibt die technischen Angaben, wenn sie dafür verantwortlich ist und im Installateurverzeichnis des Netzbetreibers eingetragen oder zugelassen ist. Genau diese Eintragung ist wichtig, weil viele Netzbetreiber Anmeldungen nur von eingetragenen Elektroinstallationsbetrieben akzeptieren.

Der Anlagenbetreiber sollte nicht blind auf die Anmeldung verzichten. Der Betreiber muss wissen, welche Daten eingereicht werden, welche Fristen gelten und wann die Inbetriebnahme erfolgt. Die Fachfirma erledigt die Abstimmung, aber die Verantwortung für den sicheren und rechtzeitigen Ablauf bleibt beim Betreiber.

Wenn die Qualifikation der ausführenden Stelle unklar ist, hilft der Blick auf das Installateurverzeichnis für PV und die Eintragung. Dort zeigt sich, ob eine Firma beim Netzbetreiber überhaupt anmeldeberechtigt ist. Für die Rolle der ausführenden Fachkraft ist außerdem die Elektrofachkraft für Photovoltaik relevant, weil sie die technischen Arbeiten und Prüfungen dokumentiert.

Wann darf die Photovoltaikanlage nach der Anmeldung in Betrieb gehen?

Die Photovoltaikanlage darf erst nach der Freigabe durch den fachgerechten Ablauf und nach Abschluss aller notwendigen Arbeiten in Betrieb gehen. In vielen Fällen folgt die Inbetriebnahme erst nach Zählerwechsel, Netzfreigabe und dokumentierter Prüfung der elektrischen Anlage.

Die reine PV-Anmeldung reicht nicht aus. Der Netzbetreiber muss den Anschlussprozess abgeschlossen oder zumindest die Inbetriebnahme technisch ermöglicht haben. Bei manchen Anlagen genügt zunächst eine vorläufige Rückmeldung, bei anderen verlangt der Netzbetreiber erst den Austausch des Bezugszählers gegen einen passenden Zweirichtungszähler oder die Anpassung des Messkonzepts.

Die Inbetriebnahme ist der Zeitpunkt, an dem die Anlage erstmals bestimmungsgemäß Strom erzeugt und mit dem Hausnetz oder dem öffentlichen Netz verbunden wird. Ab diesem Zeitpunkt laufen weitere Pflichten, etwa die Registrierung im Marktstammdatenregister. Wer vorher einspeist, riskiert Probleme mit Netzbetreiber und Vergütung.

Für den sicheren Start braucht die Anlage eine fachliche Prüfung. Der Solarteur oder die Elektrofachkraft dokumentiert Schutzmaßnahmen, Anschlusswerte und Zählerstatus. Erst wenn diese Punkte stimmen, ist die Inbetriebnahme sauber abgeschlossen.

Welche Fristen, Pflichten und Rückmeldungen des Netzbetreibers sind zu beachten?

Wichtige Fristen betreffen die Anmeldung, die Rückmeldung des Netzbetreibers, den Zählerwechsel und die Registrierung nach der Inbetriebnahme. Der Netzbetreiber reagiert nicht immer sofort. Der Anlagenbetreiber muss deshalb Anmeldedokumente, Rückfragen und Terminabstimmungen lückenlos verfolgen.

Die NAV verpflichtet den Anschlussnehmer, den Netzanschluss rechtzeitig anzuzeigen und Änderungen abzustimmen. Der Netzbetreiber kann Unterlagen nachfordern, technische Auflagen machen oder einen Termin für den Zählerwechsel setzen. Ohne diese Rückmeldung darf die Anlage oft nicht vollständig ans Netz.

Auch nach der Inbetriebnahme bleiben Pflichten bestehen. Der Anlagenbetreiber muss die Photovoltaikanlage im Marktstammdatenregister registrieren. Außerdem sollte der Betreiber die Bestätigung des Netzbetreibers, die Zählerstände und die Anmeldedokumente archivieren. Diese Unterlagen sind wichtig für Abrechnung, Einspeisevergütung und spätere Nachweise.

Thema Was der Netzbetreiber prüft Was der Anlagenbetreiber beachten muss
Anmeldung zum Netzanschluss Vollständige technische Daten und Anschlussort Frühzeitige und korrekte Einreichung
Zählerwechsel Passendes Messkonzept und Zählerart Termin abstimmen und Zugang sichern
Inbetriebnahme Fachgerechter Anschluss und Freigabe Erst nach Abschluss aller Voraussetzungen starten
Rückmeldungen Freigabe, Nachforderung oder Auflage Fristen und Nachweise sofort bearbeiten

Wer die Kommunikation strukturiert hält, spart Zeit. Der beste Ablauf ist: erst technische Prüfung, dann PV-Anmeldung, dann Abstimmung mit Netzbetreiber, dann Zählerwechsel und erst danach Inbetriebnahme. Wenn eine Fachfirma den Prozess übernimmt, sollte der Vertrag die Zuständigkeit für Anmeldung, Rückfragen und Fristen klar nennen.

Für die Beauftragung lohnt ein genauer Blick auf die Pflichten der Firma. Welche Punkte im Vorfeld geregelt sein müssen, zeigt der Beitrag zu PV-Vertrag Klauseln vor der Beauftragung. So bleibt die PV-Anmeldung beim Netzbetreiber kein offener Baustellenpunkt, sondern ein klar zugewiesener Arbeitsschritt.

Mehr zum Thema im Bereich Solarteur auswählen · Passend dazu: PV-Vertrag Klauseln: Was vor der Beauftragung geregelt sein muss · Installateurverzeichnis PV: Bedeutung, Eintragung und Prüfung

Beitrag teilen:
Verfasst von

Anke schreibt über die Suche nach dem richtigen Betrieb: Angebote lesen, Verträge prüfen, Verkaufsgespräche durchschauen. Sie hat für ihr eigenes Haus im Allgäu fünf Angebote eingeholt und daraus gelernt, dass der Endpreis die unwichtigste Zeile ist. Sie ärgert sich über Vertreter, die ein befristetes Angebot auf den Küchentisch legen.
